共用支架系统在应急医疗用房的应用

时间:2021年06月09日 分类:科学技术论文 次数:

摘要:有效预防、及时控制和消除突发公共卫生事件及其危害,指导和规范各类突发公共卫生事件的应急是国家公共卫生的重要任务。国家突发公共卫生事件,应急方案处理工作能够最大程度的减少卫生事件对公众健康带来危害,保障公众的健康与生命安全。可是在临时

  摘要:有效预防、及时控制和消除突发公共卫生事件及其危害,指导和规范各类突发公共卫生事件的应急是国家公共卫生的重要任务。国家突发公共卫生事件,应急方案处理工作能够最大程度的减少卫生事件对公众健康带来危害,保障公众的健康与生命安全。可是在临时应急医疗用房的施工过程当中,可能发生各个机电系统管线安装不协调,安装无序,没有办法在短时间内达到良好的建设效果,所以共用支架系统在临时应急医疗用房当中的机电系统安装就会起到很好的作用。

  关键词:共用支架、临时应急医疗用房、BIM综合排布、安全、经济

共用支架系统

  新冠肺炎患者治疗是疫情防控的核心工作,而患者隔离治疗是这项工作的主要手段之一。所以国家公共卫生管理部门针对本次突发公共卫生事件做出了紧急应对方案,建设应急医疗用房用于收治新冠病人。2月4号,上海公共卫生临床中心加紧建设了应急医疗用房,把它作为上海新冠肺炎患者集中收治的定点医院,应急医疗用房系临时建筑,项目要求工期短、见效快,建筑主要采用集装箱式钢结构,其公共走道需安装广播音箱、信息显示屏、照明灯具、无线AP等有一定重量的设备,房间与走道内还需敷设线管、桥架等。

  因为项目工期只有二十三天,工期紧,并且要修建单独的隔离救治房间,在修筑过程中需要的管线设备较多,加上施工环境复杂和人员流动性大的原因,需要各个机电系统交叉施工,可能出现安装无序以及层次混乱的现象,为了满足工程质量和工程要求,施工现场会遇到停工整改的情况。停工整改会导致工期延误和投资损失,并且也会给工程现场管理带来质量和安全方面的隐患,在疫情期间耽误时间就是耽误生命,所以这时候临时用房的共用支架系统能够很好的解决施工过程中遇到的种种问题。

  对于施工单位来说,首先面临的问题是提前规划好各系统管道并解决各系统机电管线排布,利用可视化BIM软件进行管线排布成为解决问题的手段。先期整理收集建筑及结构的施工设计图纸;然后收集梳理机电各专业的施工设计图纸,结合医疗临时用房走廊结构情况对各管线设备综合布局。

  应急医疗用房建筑有很多隔离房间,所以走廊集中了很多总管管线,管线布置原则按照现行的验收标准、施工规范,布局原则主要考虑:设备与管线之间预留必要接管与检修空间、不同专业管线间的预留检修空间;结合临时用房钢结构模型,对机电管线进行综合排布二次调整,尤其注意设备接管处的空间,形成走廊总管管线综合方案,指导各机电专业施工。

  BIM深化后提医院方召集各机电系统施工方,对设计管线图纸和共用支架的设计进行答疑和讨论,让参建方提出疑问和问题,设计完善后再提供施工图。施工图则可以由深化设计方提供给总承包方面,总承包方面再交代建筑方让他们按图施工,以保证项目工程的有序进展。

  传统支架要用现场制作安装,制作支架时会出现误差,安装时也会发生支架系统调整无法安装的情况,需要重新制作,废工废料。制作过程还需要用切割机,切割过程中产生火花对现场也是安全火灾隐患,制作完成后还需要刷漆,会产生刺激性气味造成施工环境污染。现场焊接安装,效率低下的同时还增加了施工安全隐患,人工成本也大大增加。以上传统支架存在问题完全不适用于针对医疗应急用房的工期紧、安装环境的要求,所以采用一种共用支架系统。

  共用支架也可称为联合支架,是各个专业的支架统一制作,一次成型,是提前规划好的各种管道占用范围的整体支架,供各个系统管线同时使用,能够解决在施工过程中所遇到的安装无序、层次混乱,安装效率低和安装过程中管线多管线复杂的问题。在应急医疗用房的建设当中,可以很好的规制整理好管线问题,防止施工现场管线杂乱无序。而且它不仅可以避免吊顶类的杂乱无序,还可以在一定范围内提高吊顶的高度,为之后应急医疗用房建设、管道维修和管道维护提供便利,能够很好的促进应急医疗用房的实施建筑。

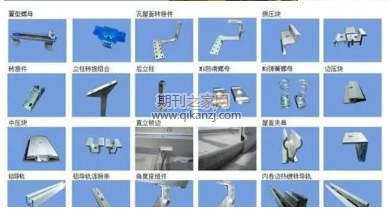

  应急医疗用房共用支架安装系统主要有两大部分组成,第一部分是利用板房结构柱连结支架;第二部分是屋面设置C型钢连接吊架组件。利用板房两边结构柱将钢板焊接在突出的结构柱上,对穿M10螺杆(可根据管线数量增加尺寸增加强度)用螺母连接固定在结构柱上,再用螺杆螺母连接对穿10#槽钢(可根据管线数量加大尺寸增加强度)固定支架。屋面两边先用C型钢定位,沿定位C型钢设置与板房长度相同的带锯齿限位的C型钢,螺杆穿过C型钢及屋面后与槽钢支架两面用M10螺母连接,穿过屋面处设置不锈钢复合橡胶防水垫片,并上盖限位扣件,用M10的螺栓进行紧固。

  共用支架系统在应急医疗用房中实施和流程中,可以统一预制后,再运送至现场,保证应急医疗用房建筑的连续施工如期竣工;而且还能够满足施工操作时所需要的管线问题的要求,并且操作方便,能够高效率的完成建筑应急医疗用房工作;还能够对施工工作人员起到保护作用,确保施工人员的人身安全;共用支架系统操作简单和方便快捷,并且简单方便快捷的操作提高施工效率和保障工程质量;最主要的是能够满足多层作业,交叉作业,流水作业和多工种之间相互配合的要求,提高效率。

  共用支架系统具有安全性,本工程中考虑到系统较传统工程小,同时管线重量轻的特点,管线的支吊架大量采用了经过预制的支吊架,将支吊架的切割、钻孔、焊接、刷漆等作业也一并交给后方工厂处理,大大减少了现场焊接的动火作业,提高了现场施工的安全性,也节约了大量的施工作业时间,同时增加了材料重复利用的可能性。能够承受在正常施工和正常使用时,也能在出现的各种作用和设计规定的偶然事件发生时及发生后能保持必须的整体稳定性,在应急医疗用房的实施建筑过程当中,满足建筑周期短,任务重的情况下保护工人的安全,在完工后满足应急医疗用房必须具有的高度安全性要求,保护病人和医护人员的安全。

  共用支架系统具有适用性。通丝吊杆可选择不同的长度以便于调整设备、管槽的安装高度,有利于走道、房间等部位空间合理与高效的使用;替换组件能根据设备尺寸与安装形式,综合桥架、管道的敷设方式选择合适的型钢长度,实现集装箱式建筑结构公共走道、房间等区域设备、管槽的综合设计与安装,有利于安装区域空间的有效利用与整体美观效果。因而预制集装箱式结构建筑内用于设备安装的组合支架能根据现场安装环境与设备、桥架的特点调整安装高度与水平距离;支架洁净美观、制作安装便捷;支架综合多类设备安装与管槽敷设,降低项目成本;支架能整合与压缩建筑空间,提升整体安装美观效果,充分体现了实用性、先进性、新颖性。

  综上所述,应急医疗用房选用共用支架系统的优点很多。首先,共用支架施工简便快捷,在医疗建筑临时板房验收后,施工部门进入现场施工时,共用支架已经制作完成,各施工单位只要按照图纸施工就好,能够减少现场施工人员的工作量,还能够减少施工所用时间,提高工作效率。

  医疗设备论文:医疗设备维修管理和保养措施的实施与效果分析

  其次,应急医疗用房使用共用支架系统能够节省空间,因为共用支架,有效的利用了吊顶空间,可以使各种管道设备合理配置,提高了吊顶空间,并且解决了应急医疗用房中存在管线多管线杂乱无章的难题。第三,应急医疗用房使用共用支架系统能够让医疗用房布局简约安全,共用支架管道不止一次成型,管道分布合理,让应急医疗用房整体简约安全。最后,应急医疗用房使用共用支架后更加安全,设计时统一考量了共用支架的水平承重和垂直承重,并且设置固定支架与滑动支架,考虑冷热水管道水平方向荷载力的影响,为施工质量及安全保障。

  参考文献:

  [1]张良杰. 建筑业10项新技术之模板及脚手架技术[J]. 施工技术,2011,40(05):23-25

  [2]杜军. “支架式”教学应重视“脚手架”的搭建[J]. 教育理论与实践,2005,(14):51-53.

  [3]王孙长.突发公共卫生事件应急管理——理论与实践[J].中华医院管理出版社,2010:105-115.
